久久精品久久久久久久精品_亚洲精品无码专区在线在线播放_99久久亚洲精品无码毛片_丰满爆乳无码一区二区三区||www.somed.cn,久久午夜无码鲁丝片午夜精品,午夜福利视频,寂寞夜晚视频高清观看在线,亚洲午夜性春猛交XXXX,夜夜欢天天干,天天爽夜夜爽夜夜爽精品视频||www.iopc.com.cn ,91日本在线观看亚洲精品,精品久久久久精品免费,国产手机在线精品,青青青在线观看高清视频,久草福利资源在线,久久久精品2021免费观看||www.tadalafil.cn ,国产大屁股喷水视频在线观看_夜夜偷天天爽夜夜爱_久久永久免费人妻精品_无码专区国产精品视频||www.edusogo.cn

當前位置: 首頁 > 電網 > 電網建設

集寧熱電廠二期500千伏送出工程基礎澆筑全部完成

中國電力網發布時間:2022-09-20 11:55:52  作者:韓志

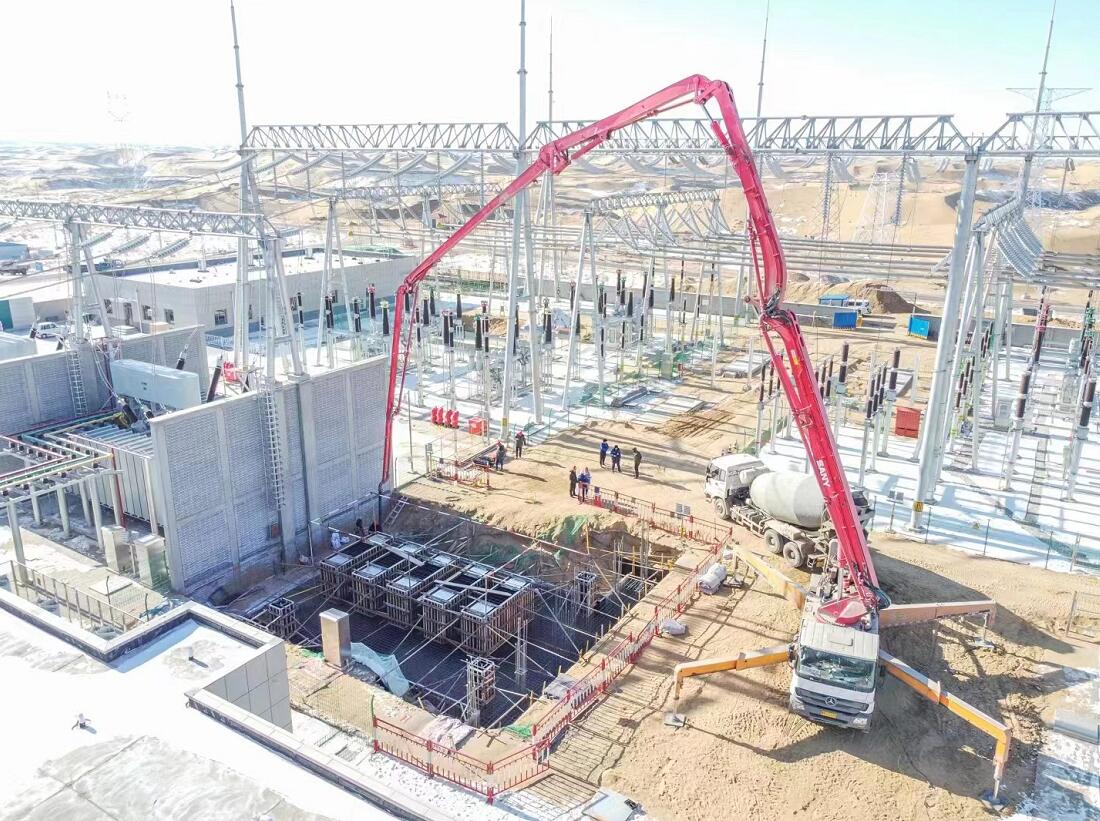

  中國電力網訊  9月18日,隨著最后一基基礎澆筑完成,由內蒙古能源集團送變電公司承建的烏蘭察布集寧熱電廠二期擴建配套500千伏送出工程基礎澆筑全部完成。

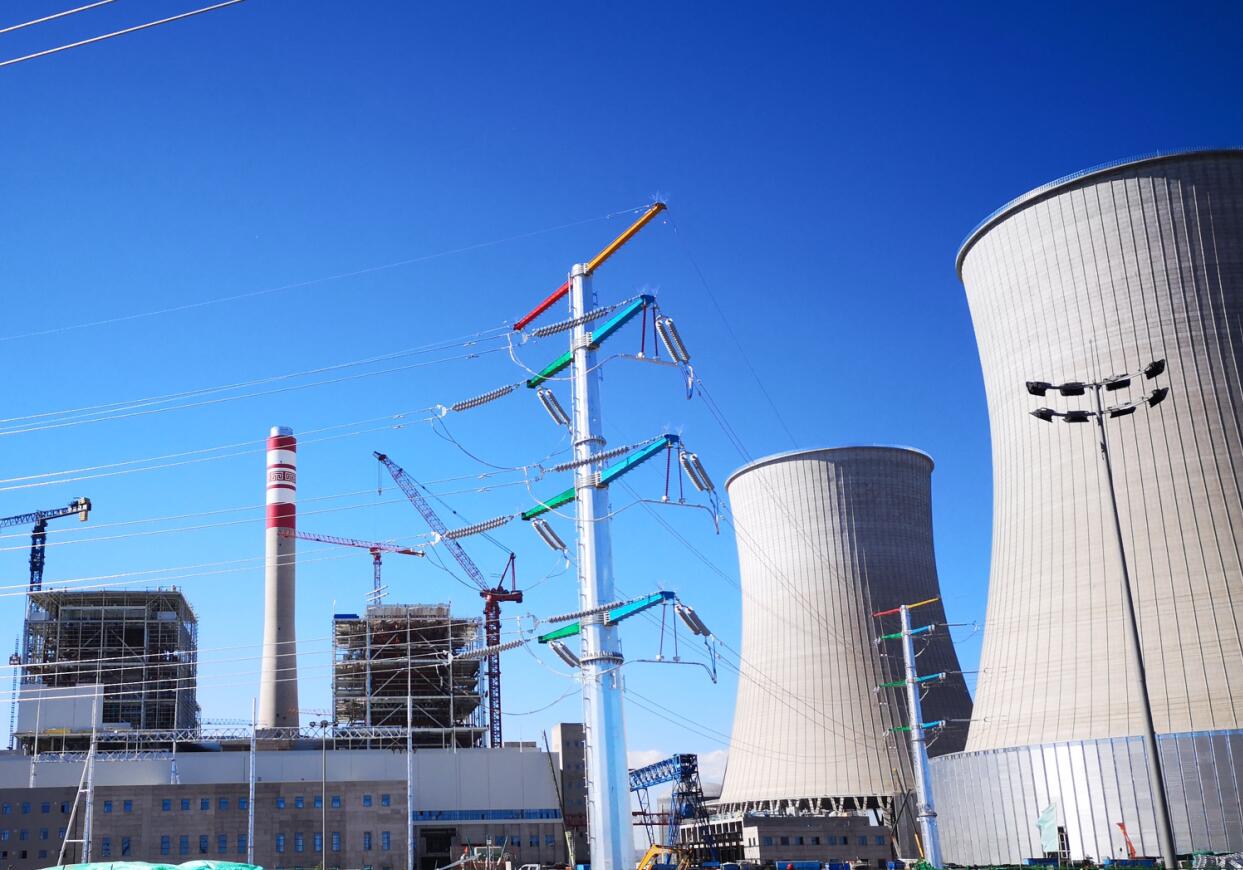

  該線路途經內蒙古烏蘭察布市集寧區、察哈爾右翼前旗,起于集寧熱電廠二期擴建配套500千伏出線架構,止于慶云500千伏變電站,全長50.136公里,共有鐵塔121基,同塔雙回路架設,全線混凝土方量10547.26立方米。工程于7月29日開工,計劃2022年10月31日竣工,工期僅有95天。工期緊、任務重。

  自首基試點澆筑以來,項目部積極克服山區地形材料運輸難、巖石坑水坑施工難度大、青賠阻力大等困難及雨季影響,采取有效措施確保施工質量和工期進度。針對玄武巖地質,掏挖基礎位于平地的采用大型360型旋挖鉆機進行基坑開挖、位于山區的采用破碎錘結合人工利用風鎬進行挖孔。在基礎施工過程中,項目部嚴格執行規范要求、工藝標準,認真落實質量管控內部三級檢驗制度,保質保量完成了基礎施工任務,為后續組塔架線施工打下堅實基礎。

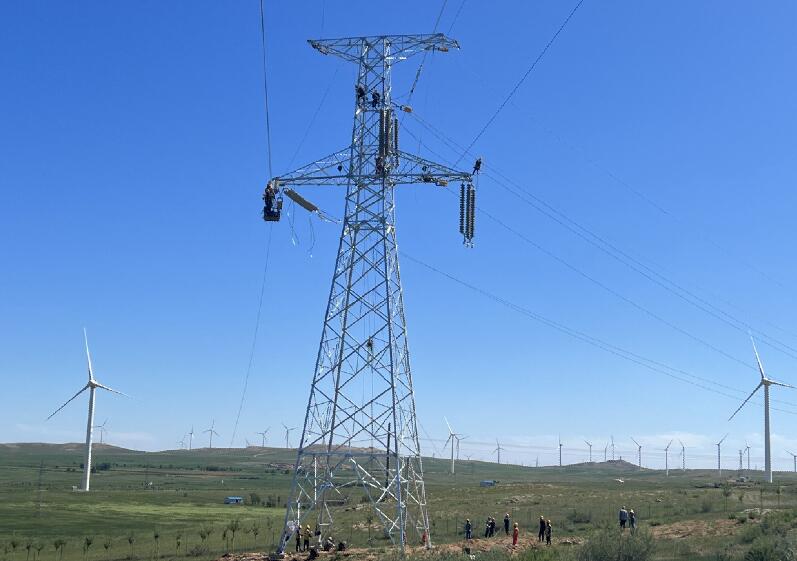

  截至目前,鐵塔組立完成76基、架線完成5.99公里。下一步,項目部將全力以赴加快施工進度,加強安全質量控制與全過程精細化管理,如期實現工期目標。(韓志)
